1992 - 1995
|

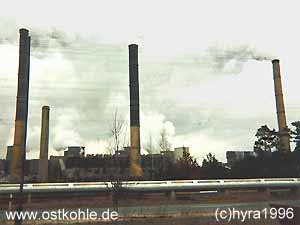

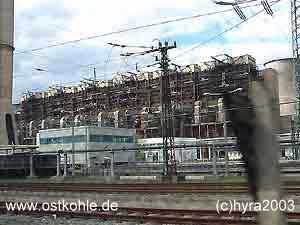

Ertüchtigung und Nachrüstung mit modernster Umweltschutztechnik von Werk III
|
30. Juni 1996
|

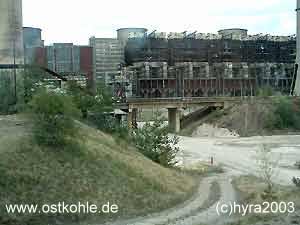

Stillegung von Werk II
|
30. Juni 1998
|
Stillegung von Werk I
|
1994
|

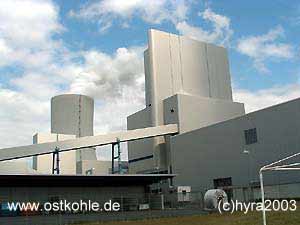

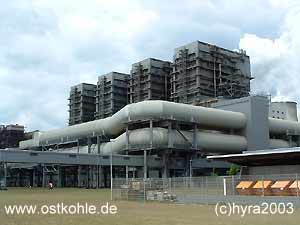

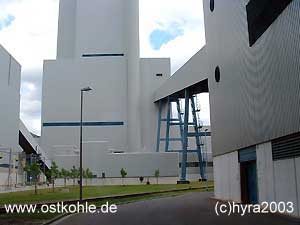

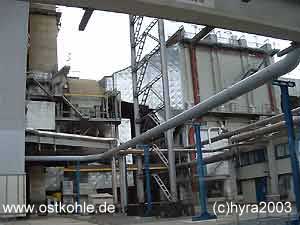

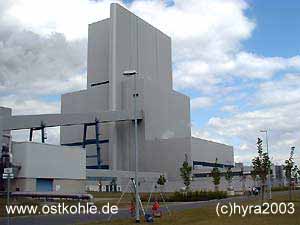

Grundsteinlegung für den 907 MW- Neubau Block Q (Werk IV)
|
1999
|
Fertigstellung des 176 m hohen Kühlturmes
|
28. Januar 2000
|

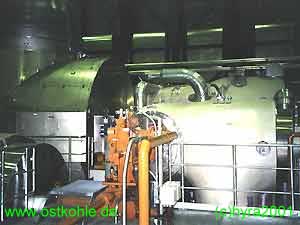

erste Kesselfahrt mit Kohlefeuerung
|
3. März 2000
|
erste Netzschaltung
|
2000
|

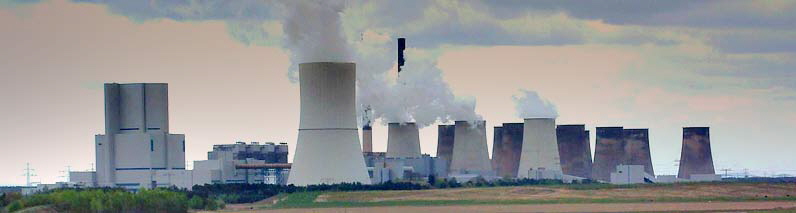

das Kraftwerk produziert nun 1 907 MW Elektroenergie, Wärme für Boxberg und Weißwasser und beschäftigt noch knapp 740 Menschen
|
2000
|

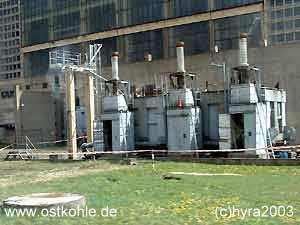

Beginn des Rückbaues von Schornstein IV (300 m hoch)
|
13. April 2006
|
Sprengung von vier Kühltürmen im Werk I
|
13.April 2007
|
Grundsteilegung Neubau Block R
|
