1917
|

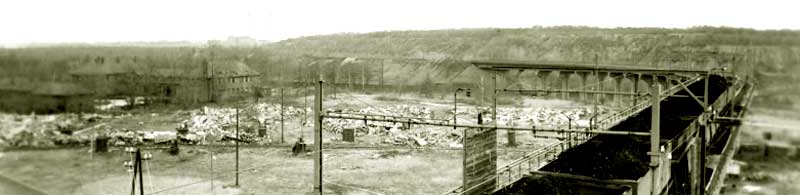

April - Baubeginn für Aluminiumwerk mit Kraftwerk
|
15. Oktober 1918
|
Inbetriebnahme Turbine 1 - erste Stromerzeugung (16 MW)
|
1918/19
|
Inbetriebnahme von Turbine 2 - 4 (2x16 MW 1x18 MW)
|
1920
|
Bau einer 100 kv- Schaltstation
|
Oktober 1921
|
Verkauf des Kraftwerkes an die Elektrowerke AG Berlin
|
23. April 1926
|
Inbetriebnahme von Turbine 5 (21,5 MW)
|
1928
|
Inbetriebnahme von Turbine 6 (37,5 MW) damit eine Gesamtleistung von 125 MW
|
1929
|
Die gefahrene Leistung sinkt in der Weltwirtschaftskrise auf 6 MW
|
1937
|
Stillegung und Abriss von Turbine 1
|
Januar 1938
|
Inbetriebnahme Turbine 1 (neu) (32 MW)
|
Februar 1938
|
Inbetriebnahme Turbine 7 (32 MW)
|
1938
|
Das Kraftwerk erreicht mit 173 MW und 42 Dampfkesseln seine größte Leistung
|
15. März 1945
|
Das Kraftwerk wird bei einem Luftangriff schwer beschädigt
|
20. April 1945
|
Komplettausfall infolge Kriegseinwirkung
|
24. April 1945
|
Erster Strom im Notbetrieb
|
1. Juni 1945
|
Beginn der Demontage für Wiedergutmachungszwecke (Reparation)
|
6. Dezember 1947
|
Eine 11,25 MW- Turbine geht in Betrieb
|
7. April 1950
|
Turbine 5 geht wieder in Betrieb
|
1951/52
|
Reko der Kesselanlage und Bau einer 3,2 MW Gegendruckturbine
|
ab 1953
|
Kesselneubauten mit 3 Turbinen
|
1955
|
Das Werk erreicht eine Ausbauleistung von 125,6 MW
|
1962
|
Nach Rekonstruktionsmaßnahmen hat das Werk noch eine Leistung von 116 MW
|
1975
|
Nach Havarie, Turbinenschaden und Stillsetzung noch eine Leistung von 94 MW
|
1983 - 86
|
Reduzierung der Leistung auf 78 MW - bis 1986 auf 41 MW
|
1991
|
Reduzierung wegen geringen Strombedarfs auf 25 MW
|
30. April 1992
|
Endgültige Außerbetriebnahme des Kraftwerkes und Abriss bis 1995
|
